为落实集团党委工作要求,大力推进党建与生产经营深度融合,集团推出“乙烯路上党旗红”党建品牌创建系列报道,进一步挖掘典型,树立标杆,展现党建引领新成效。

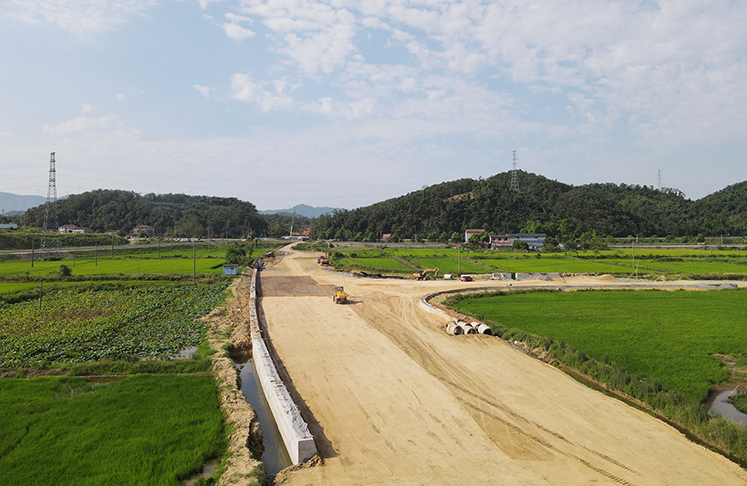

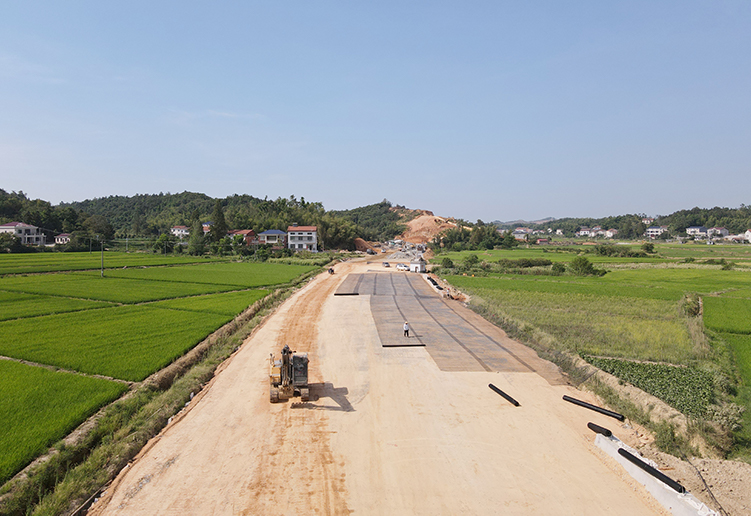

岳阳长江经济带炼化一体化公路(荆竹-南太)全长约1700米的俯斜式路肩墙大体施工于8月6日顺利完成,标志着乙烯配套项目建设全面掀起施工热潮。在施工过程中,项目根据现场工程建设实际,统筹人、材、机投入,同时克服汛期连续降雨、土地协调、高温天气等诸多不利影响,该段挡土墙形式根据沿线地形、地质条件、填方高度及挡土墙高度等情况确定为重力式(俯斜)和衡重式挡土墙,挡土墙墙身及基础采用C25混凝土砌筑,路肩墙顶部72.0cm高度范围采用现浇C30砼,便于波形梁立柱预埋孔的安置,确保了挡土墙施工的顺利完成,为后续路基施工奠定基础。

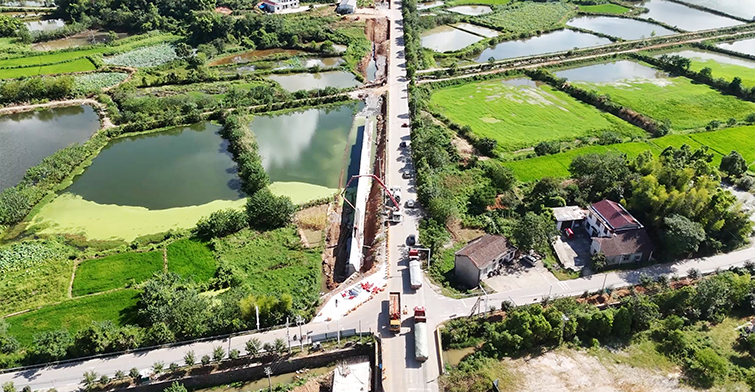

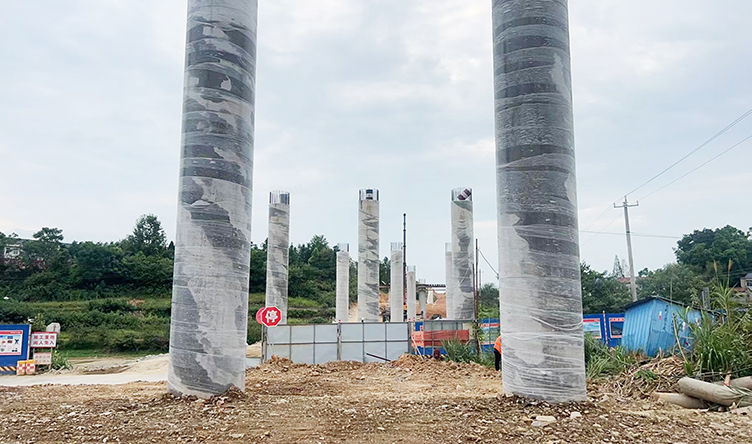

岳阳长江经济带炼化一体化公路(荆竹-南太)新屋大桥、李家坡中桥、甘家湾中桥共26根立柱于8月22日顺利浇筑完成,为下一步盖梁施工、箱梁预制架设、桥面铺装和防撞护栏施工创造条件,有力推动项目建设的整体步伐。

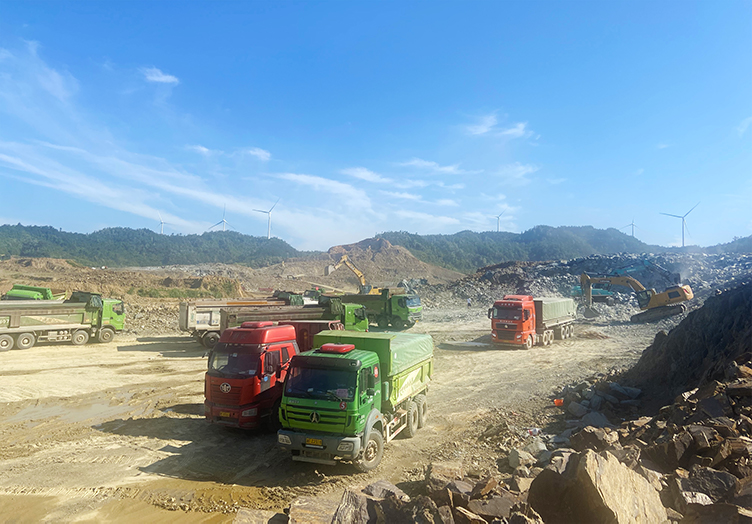

岳阳绿色化工高新区北侧东侧山体支护工程项目机器轰鸣、尘土飞扬、热火朝天,挖土机、推土机轰隆隆作响,60台后八轮汽车、30台挂车排成长队,现场一片繁忙大干的景象,该项目总外弃土方为200余万方,截至目前已完成60余万土方外运。后阶段土石方工程进入攻坚阶段,计划实现每天20000方土方外运目标。
目前,乙烯配套项目施工进入“快车道”,岳阳长江经济带炼化一体化公路(荆竹—南太)正在进行路基土石方、混凝土挡墙施工、桥涵工程,立柱浇筑、箱涵施工已全部铺开。岳阳长江经济带炼化一体化公路(大田—青坡)正在进行路基工程施工,涉铁标段已完成手续办理并进场施工。S301云溪区长岭至陆城公路新建段正在进行路基土石方、挡墙及盖板涵施工。山体支护工程正在进行土方外运及边坡排水和防护结构施工。撇洪渠标尾已完成临时用地手续办理。
